グラフ理論を利用したプロジェクト管理

使い方

入力

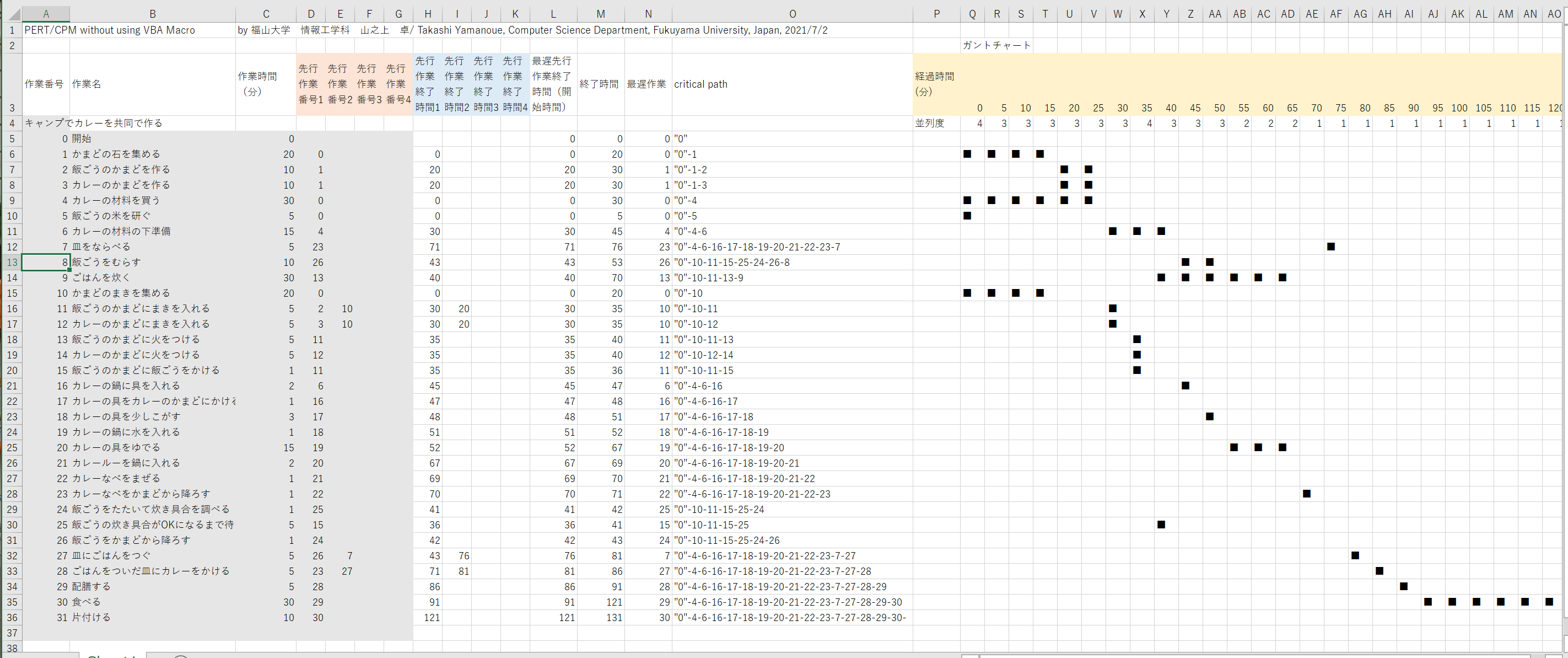

出力

重要な計算式

H5

=IF(D5="","",VLOOKUP(D5,$A$5:$M$36,13,FALSE))

L5

=MAX(H5:K5)

M5

=C5+L5

L5

=IF($A5=0,0,INDEX($D5:$G5,MATCH($L5,$H5:$K5)))

O5

"0"

06

=TEXT(VLOOKUP($N6,$A$5:$O$37,15,FALSE),"#")&"-"&TEXT($A6,"#")

Q5

=IF(AND($L5<=Q$3,Q$3<$M5),"■"," ")
